利发国际

目今位置
武汉新区总港路工程二标段战胜难题举行排水及桥梁灌注桩桩基施工,,,,,确保项目按期举行
时间:2016-09-21 泉源:原创文章 宣布:本站编辑

9月,,,,,武汉新区总港路工程施工第二标段完成施工产值234.7万元,,,,,该工程本月主要完成幽静路-四新北路段部分断面的土方整理,,,,,水土壤双向搅拌桩浇筑及钻孔灌注桩桩基施工。。。。下月该工程主要举行已完成断面排水施工及桥梁剩余部分灌注桩桩基施工。。。。

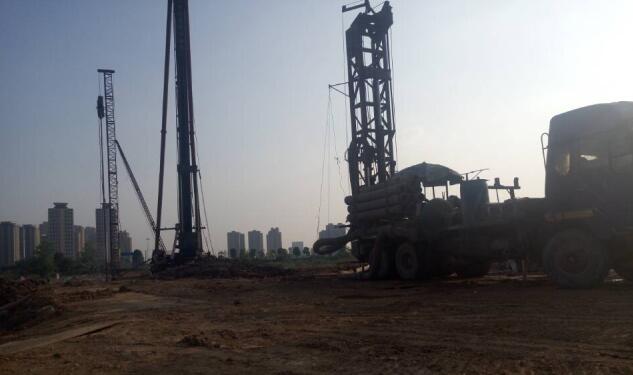

9月一连的晴晴天气,,,,,为项目部抢抓进度提供了大好时机。。。。在蹊径方面,,,,,该工程已完成幽静路-环湖北路段清表外弃土方2800方,,,,,围堰下抛石挤淤3400方,环湖北路-四新北路段浇筑水土壤双向搅拌桩1431根;;;;;桥梁方面完成4根钻孔灌注桩桩基施工。。。。现在,,,,,该工程幽静路-环湖北路段正举行水土壤双向搅拌桩施工;总港路朝宗门桥正在举行剩余钻孔灌注桩桩基施工。。。。由于该工程幽静路-环湖北路段预应力管桩桩长不切合设计要求,,,,,导致该工程施工进度缓慢。。。。该项目部在与勘探及设计单位举行起劲相同后,,,,,出具了可行性施工计划,,,,,并集中人力接纳两班倒的方法全力抢抓施工进度,确保该项目按妄想举行。。。。

下月,,,,,武汉新区总港路工程施工第二标段将完成总港路朝宗门桥剩余12根桩基施工,,,,,并一连推进已完成水土壤搅拌桩施工段面的排水施工。。。。(天创公司 程思 /图)

      利发国际(中国游)官方网站

【网站地图】【sitemap】
