解放大道江发路立交工程匝道第二联箱梁施工现已周全睁开
时间:2016-03-22
泉源:原创文章
宣布:本站编辑
阻止3月中旬,,,解放大道江发路立交工程累计完成施工产值约2742.8万元,,,占工程总造价的37.5%。。。该工程现已完成主线第二联箱梁后续施工,,,匝道第二联箱梁施工现已周全睁开。。。

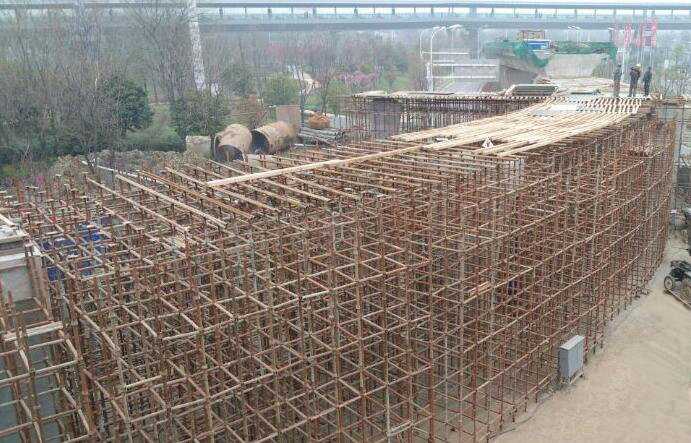

春节复工后,,,江发路项目部在时间紧使命重的情形下起劲睁开了第二联箱梁的预应力张拉、孔道压浆、封锚及支架拆除和整理事情。。。现在,,,该工程已完成主线第二联箱梁所有施工及匝道第二联的承台、墩柱钢筋绑扎、混凝土浇筑及支架搭设事情。。。现阶段,,,该项目部正集中人力开展匝道第二联支架搭设及底部模板铺设施工。。。
解放大道江发路立交项目部将妄想在4月尾完成匝道第二联箱梁模板装置、钢筋绑扎及混凝土浇筑。。。同时,,,将继续配合业主协调加油站拆迁事情,,,一连推进主线第三联箱梁施工及后续相关施工使命。。。(天创公司 叶文娟 文/图)
